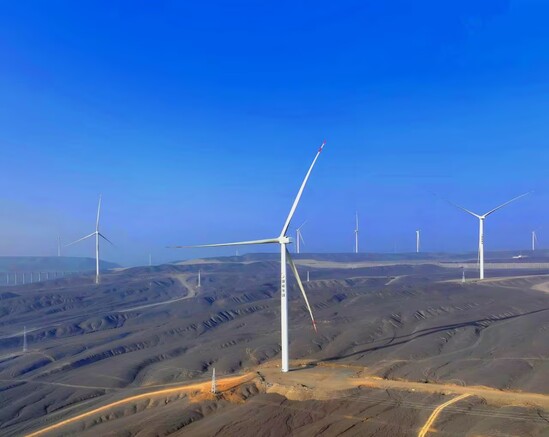

1月15日,,,新疆吐鲁番高昌区25万千瓦风电项目完玉成部风机吊装事情。。该项目妄想容量250兆瓦,,,共装置23台单机容量11兆瓦风力发电机组,,,由水电八局承建。。 风机吊装是风电项目建设的要害节点之一,,,标记着该项目正式由土建施工阶段转入装备调试与并网冲刺期。。项目团队将全力推进后续调试与验收事情,,,严把质量关,,,力争早日实现全容量并网发电。。 项目建成后,,,预计年发电量可达7亿千瓦时,,,每年可节约标准煤约24.2万吨,,,减排二氧化硫约2.17万吨、氮氧化物约2.09万吨、二氧化碳约66.2万吨,,,对推动吐鲁番地区能源结构优化、助力绿色低碳生长具有起劲意义。。

|
