筑坝蓄水践初心
——鲁山抽水蓄能电站下水库大坝下闸蓄水背后的施工答卷
泉源:水电五局 作者:张曌 摄影:曾培珺 时间:2025-09-01 字体:[ ] 分享:

8月24日,, ,,,,由水电五局承建的鲁山抽水蓄能电站下水库大坝顺遂下闸蓄水,, ,,,,这一要害节点的告竣,, ,,,,背后是水电五局全体参建者直面重重挑战、以匠心铸就工程的奋斗答卷。。。此次大坝乐成蓄水,, ,,,,不但标记着鲁山项目建设取得阶段性突破,, ,,,,更彰显了项目团队在重大工况下攻坚克难的初心与继承。。。

直面“硬骨头”:在重大工况中破局前行

下水库大坝施工面临的挑战堪称“地质与地形的双重磨练”。。。坝顶高程393.0米,, ,,,,最大坝高93.00米,, ,,,,坝顶长度309.00米,, ,,,,大坝所在河谷呈“V”型,, ,,,,两岸岸坡下陡上缓,, ,,,,坡度多在30°至50°之间,, ,,,,河段底部多为高10米至30米的陡崖,, ,,,,河流宽度约为10米到30米,, ,,,,大部分安排的施工便道仅能包管施工机械爬行,, ,,,,加之坝肩边坡开挖高度大、坡度陡,, ,,,,左坝肩最大开挖高达110米左右,, ,,,,右坝肩最大开挖边坡高达93米,, ,,,,且完全没有现成的施工通道。。。施工职员形容初期场景:“站在坡底往上看,, ,,,,石头似乎随时会滚下来;;;;;想往上爬,, ,,,,连落脚的地方都找不到。。。”

无通道作业的突破成为主要难题。。。项目部组织手艺职员与施工主干重复勘探,, ,,,,最终确定“先通后挖”的方案:从山体侧面开发3条机械蹊径,, ,,,,接纳喷锚关闭暂时防护,, ,,,,沿着边坡曲线延伸,, ,,,,最高处距谷底达130米。。。施工职员系着清静绳在便道上作业,, ,,,,用风钻在岩壁上打设锚孔,, ,,,,单日最多只能推进5米,, ,,,,仅便道施工就耗时45天。。。浚浚??谥Щさ募尢粽浇吁喽。。。高陡边坡开挖需严酷控制爆破震惊,, ,,,,阻止引发塌方。。。我们立异接纳“预裂爆破+光面爆破”组合工艺:先在设计开挖线外侧打设一排预裂孔,, ,,,,装药密度降至通例爆破的1/3,, ,,,,形成减震缝;;;;;主爆区接纳毫秒延时雷管,, ,,,,实现分段起爆,, ,,,,单响药量控制在50公斤以内。。。为确保钻孔精度,, ,,,,使用带角度传感器的潜孔钻,, ,,,,每孔误差不凌驾3厘米。。。

边坡支护同步跟进,, ,,,,接纳“分层分区”施工法:在爆破后的边坡上连忙打设锚杆,, ,,,,间距1.5米×1.5米,, ,,,,然后挂设钢筋网,, ,,,,用混凝土喷射机从下往上逐层作业。。。由于空间受限,, ,,,,混凝土运送管需人工扛至作业面,, ,,,,单次运送距离凌驾50米。。。2023年春季,, ,,,,一场突发的边坡落石砸坏了30米长的脚手架,, ,,,,我们连忙组织党员突击队抢修,, ,,,,仅用12小时就恢复施工。。。经由9个月的艰辛奋战,, ,,,,累计完成边坡开挖37万立方米,, ,,,,支护面积达2万平方米。。。最终泛起的边坡外貌平整,, ,,,,爆破残孔痕迹清晰可见,, ,,,,孔位误差所有控制在规范允许规模内,, ,,,,坡面平整度误差小于5厘米,, ,,,,成为鲁山抽水蓄能电站样板边坡,, ,,,,为后续大坝浇筑涤讪了稳固基础。。。

破解“协调关”:在极端条件下统筹攻坚

“309米长的坝顶,, ,,,,最多时有8个作业面同时施工,, ,,,,12个工种交织作业,, ,,,,协调难度堪比在针尖上舞蹈。。。”项目生产司理严鳌坦言。。。

高温炙烤下的细腻调理成为2024年夏日施工的要害课题。。。7月至8月时代,, ,,,,施工现场日间温度持续凌驾38℃,, ,,,,混凝土入仓温度极易超标。。。项目部连忙建设“高温施工协调专班”,, ,,,,实验“错峰式”作业模式:逐日5时至10时、16时至23时集中浇筑,, ,,,,正中午段转为养护作业。。。协调拌和站启用骨料预冷系统,, ,,,,接纳制冰机、冷水机举行调控,, ,,,,将出机温度控制在25℃以内。。。

冬季保温保湿的协同作战同样磨练统筹能力。。。2024年12月,, ,,,,坝体浇筑遭遇-8℃极端低温,, ,,,,项目部紧迫调配2000床保温被、5000平方米塑料薄膜,, ,,,,对新浇混凝土实验“薄膜+保温被+电热毯”三层笼罩。。。协调物资部分连夜挑唆20台柴油热风机,, ,,,,在仓面搭建关闭保温棚,, ,,,,内部温度始终维持在10℃以上。。。建设由手艺、物资、施工班组组成的联合巡查组,, ,,,,每2小时检查一次保温笼罩情形,, ,,,,确保大坝碾压混凝土强度达标。。。

抢占“手艺高地”:用精准管控破解养护难题

概略积混凝土养护是质量控制的焦点环节。。。我们立异应用“通水冷却+智能监测”系统,, ,,,,在坝体内部预埋5000米冷却水管,, ,,,,接纳“三阶段通水法”:浇筑后1-7天通冷水降温,, ,,,,8-14天通温水控温,, ,,,,15天后通常温水维稳,, ,,,,使内外温差始终控制在25℃以内。。。这套系统搭配埋设在混凝土内部的400多个测温传感器,, ,,,,实时监控混凝土内部温度,, ,,,,一旦超标连忙自动报警,, ,,,,阻止温度裂痕风险。。。

碾压混凝土养护工艺实现突破性立异。。。针对古板洒水养护效率低的问题,, ,,,,研发“自动喷淋+保湿膜笼罩”组合工艺,, ,,,,在坝面装置28组旋转喷淋头,, ,,,,每小时自动洒水一次,, ,,,,配合可降解保湿膜形成关闭养护情形,, ,,,,使混凝土外貌湿度坚持在90%以上。。。这项手艺使养护效率提升40%,, ,,,,节水30%,, ,,,,受到验收专家一致好评。。。

高温季节的混凝土质量管控同样彰显手艺实力。。。通过在拌和站装置骨料降温装置,, ,,,,将砂石料温度从40℃降至28℃;;;;;在运输罐车顶部加装遮阳棚,, ,,,,仓面搭设防晒网,, ,,,,配合雾炮机降温,, ,,,,确;;;;;炷寥氩治露炔涣杓30℃。。。2024年夏日高温时代,, ,,,,接纳这套“组合拳”包管了单月最岑岭1.4万立方米的混凝土浇筑质量,, ,,,,强度及格率100%。。。

筑牢“红色堡垒”:让党旗在攻坚一线飘扬

“养护事情无小事,, ,,,,每一寸混凝土都关乎大坝清静。。。”这是项目党支部在“党员责任区”设立时提出的允许。。。针对高温、严寒等极端天气,, ,,,,12个“党员先锋岗”自动认领最要害的养护区域,, ,,,,党员带动值守夜班,, ,,,,在-8℃的冬夜和40℃的夏日里,, ,,,,始终坚守在养护巡查第一线。。。

2025年7月的持续高温中,, ,,,,党员突击队牵头建设“防暑降温包管组”,, ,,,,协调安环部在施工现场设立2个暂时救护站,, ,,,,储备藿香正气水等防暑药品5000余盒;;;;;为施工职员配备冰袖、遮阳帽等防护用品,, ,,,,食堂逐日供应绿豆汤和降温西瓜,, ,,,,确保高温天气下施工职员身体康健。。。这种“党建+民生包管”模式,, ,,,,使夏日施工出勤率坚持在98%以上。。。

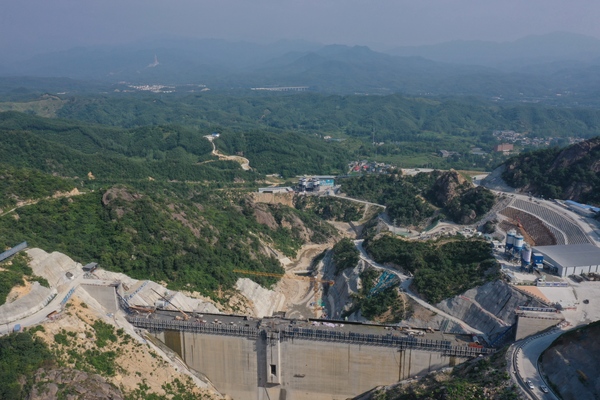

站在即将蓄水的坝顶远眺,, ,,,,这座凝聚着无数心血的混凝土巨构悄悄耸立在青山之间。。。下水库大坝正式蓄水,, ,,,,只是鲁山抽水蓄能电站建设征程中的一个里程碑。。。我们将继续秉持“建一座电站,, ,,,,树一座丰碑”的理念,, ,,,,全力以赴推进后续工程建设,, ,,,,为2026年首台机组顺遂发电保驾护航,, ,,,,让这座绿色能源工程早日造福中原大地。。。
